Wykonane roboty w ubiegłym tygodniu:

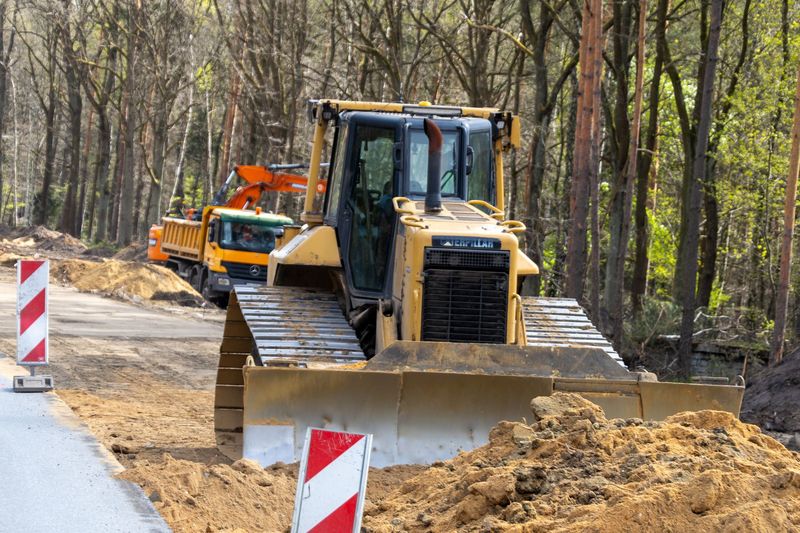

- roboty ziemne w ciągu ul. Mikołowskiej w km 1+952 – 2+150,
- odhumusowanie po stronie prawej i lewej na odcinku od ul. Robotniczej do granicy miasta,

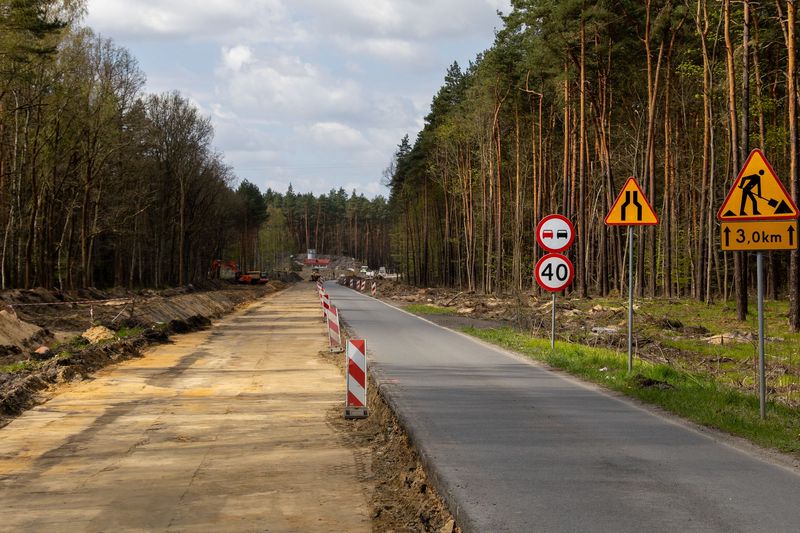

- frezowanie nawierzchni po stronie prawej na odcinku km 2+250 – 3+631 – zaawansowanie ok. 50%,
- budowa kanalizacji deszczowej na odcinkach:
- D15–D16: kanał PVC DN630 – 14 m,
- D18–D19: kanał PVC DN630 – 30 m,
- D20–D21: kanał PVC DN630 wraz ze studnią D21 – 12 m,
- D21–D22: kanał PVC DN630 – 18 m,
- łącznie: 74 mb oraz wykonana studnia D21.
Zaawansowanie robót kanalizacji deszczowej:
- studnie kanalizacyjne DN1200 – 12 szt.,
- studnie kanalizacyjne DN1500 – 10 szt.,
- kanał PVC DN630 – 351 m,
- kanał PVC DN500 – 190 m,
- kanał PVC DN400 – 114 m,
- kanał PVC DN315 – 220 m.
Łącznie wykonano 875 m kanalizacji deszczowej, co stanowi ok. 53% całego zakresu (875 m z 1649,6 m).
„Prace przy przebudowie ulicy Mikołowskiej przebiegają zgodnie z planem i w bardzo dobrym tempie. Inwestycja jest realizowana etapowo, a jej kolejne elementy są konsekwentnie wdrażane.” - Mariusz Śpiewok zastępca Prezydenta Rybnika
Dotychczas zrealizowane prace:
- przeprowadzono sprawdzenie saperskie,
- wykonano wyburzenia budynków kolidujących z inwestycją,
- przeprowadzono wycinkę drzew,

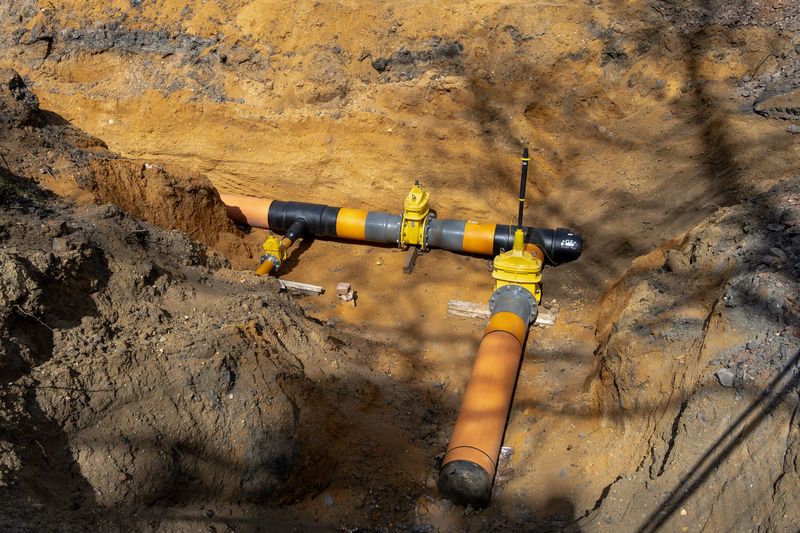

- zrealizowano częściową przebudowę gazociągu.
Aktualnie prowadzone roboty:
- budowa kanalizacji deszczowej,
- budowa kanału technologicznego,

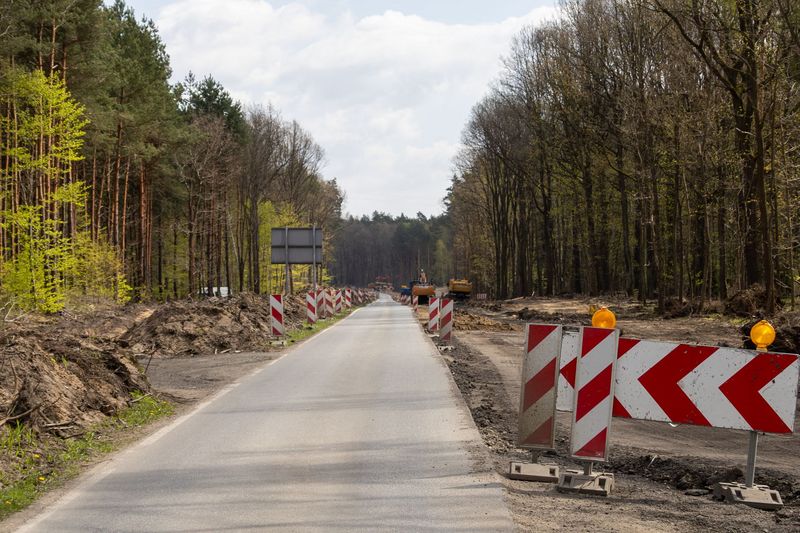

- roboty drogowe na odcinku od ul. Robotniczej do granicy miasta,
- przebudowa gazociągu.
